裝配式 預制樓梯生產工藝流程
發布日期:2025-05-07 14:06 作者:瑪納
預制樓梯采用定制模具進行生產,生產流程如下:

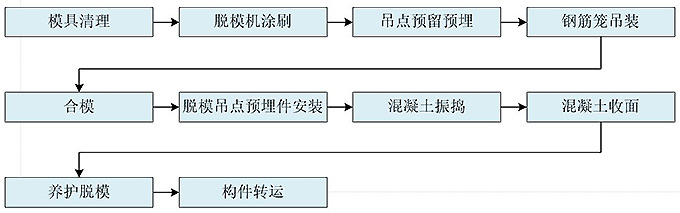

其中主要生產工藝操作要點:
(1)合模

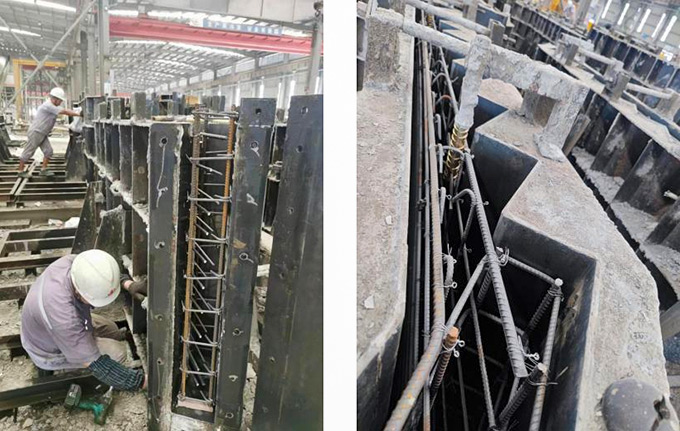

一邊側模沿軌道移動與另一邊側模合模,側邊模板封閉,并采用螺栓加固,頂部外采用螺桿加固。樓梯上下段洞口模具插入。
合模及脫模吊點預埋件安裝
(2)預埋件安裝
模具頂部吊放脫模吊點預埋件。
(3)混凝土澆搗
混凝土經攪拌罐生產完畢后,經由吊斗運輸?shù)綕仓䥇^(qū)澆筑。將混凝土澆筑到模具后,進行振搗。
混凝土澆筑振搗
(4)養護、脫模
預制混凝土樓梯的養護可采用自然養護和蒸汽養護,根據季節、環境溫度、工期等因素合理選取養護方式和養護制度。當采用自然養護時,應灑水保濕。
脫模
預制混凝土樓梯拆模起吊時,混凝土強度等級不應小于混凝土設計強度的75%,且不應小于15MPa。當設計對拆模強度有更高要求時,以設計要求為準。
(5)轉運

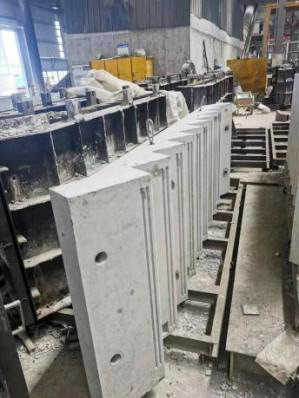

待強度達到拆模起吊要求,可采用龍門吊將預制樓梯翻轉平放在非生產范圍存放,而后采用小型運輸車將預制樓梯轉運至外部堆放場地堆放。
采用龍門吊將樓梯起吊至掛車上,樓梯之間采用方木墊塊,上下層方木墊塊保持對齊。完成后,采用繩索將固定。
